Сколько времени занимает открытие магазина: от получения помещения до запуска?

Подготовка магазина к открытию после ремонта — МИЦАР
Получили ключи от магазина и хотите понять дату открытия? Считать только продолжительность строительных работ недостаточно. До запуска обычно нужно проверить помещение, определить состав работ, согласовать технические решения, заказать материалы и оборудование, выполнить ремонт, установить торговое оборудование и устранить замечания.
Поэтому срок ремонта и срок открытия магазина — разные величины. Для условного помещения площадью 100–200 м² без сложной реконструкции удобно использовать 8-недельную модель планирования. Это не норматив и не обещание срока: готовое помещение может быть запущено быстрее, а объект shell & core, магазин в ТЦ со сложными согласованиями или помещение с проблемной инженерией — заметно дольше.
Практический принцип
Дату открытия нужно считать не от первого дня ремонта, а от момента получения помещения до полной готовности точки к работе.

Ремонт и открытие магазина — не один и тот же срок

Подрядчик может назвать, например, 20–30 рабочих дней на строительно-отделочные работы. Но до ремонта еще могут потребоваться обследование, рабочие решения, согласования и закупка позиций с длительной поставкой. После ремонта — приемка, устранение замечаний, монтаж мебели и оборудования, настройка касс и IT, уборка и завоз товара.
Поэтому при планировании полезно разделять минимум три даты:
  • старт работ в помещении;
  • завершение строительно-монтажных работ;
  • готовность магазина к фактическому открытию.

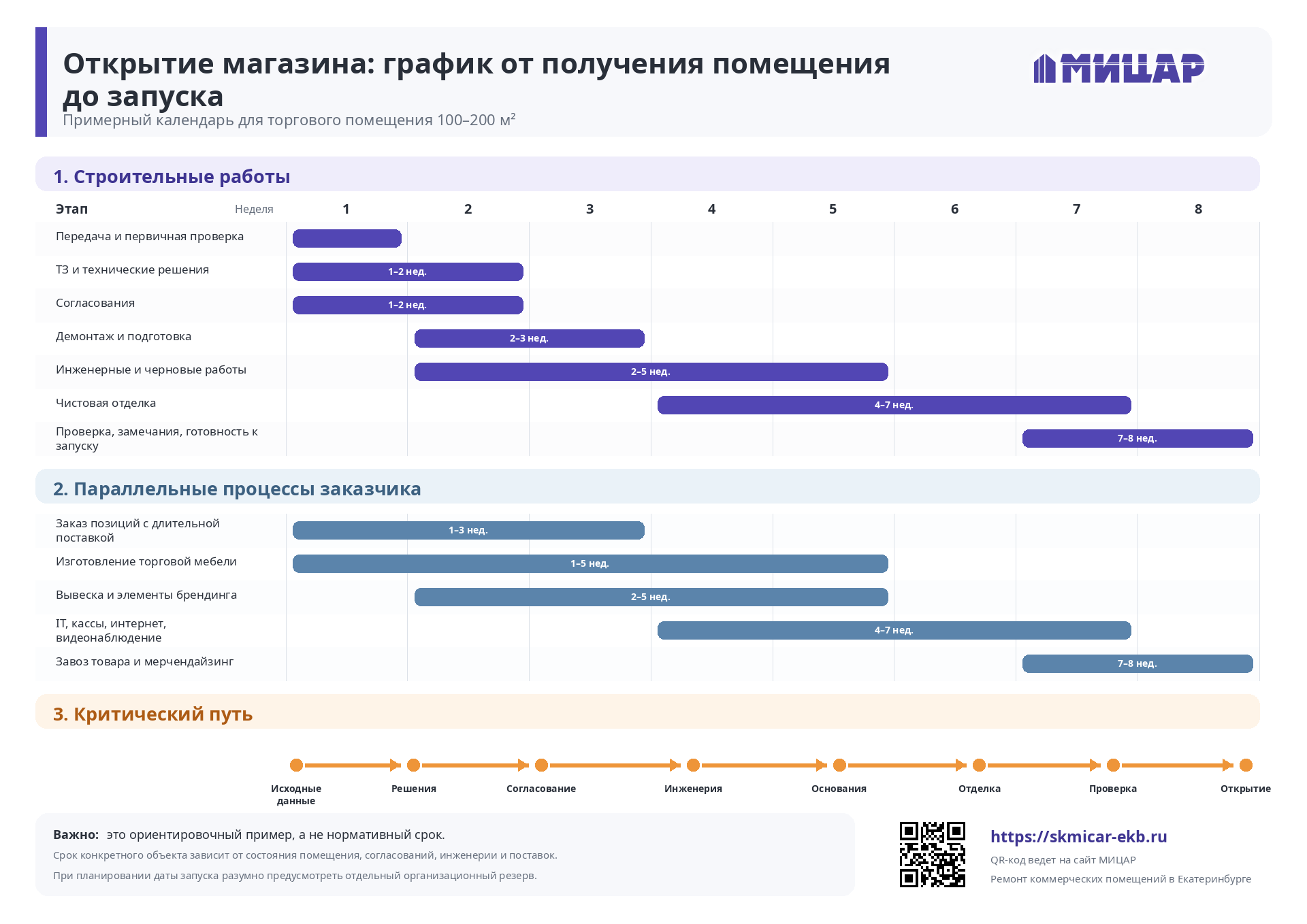

Пример графика открытия магазина на 8 недель

Ниже — модель для предварительного планирования. Реальный календарь уточняется после осмотра помещения, получения требований арендодателя и определения состава работ.
ПЕРИОД
ОСНОВНОЙ ПРОЦЕСС
ЧТО МОЖНО ДЕЛАТЬ ПАРАЛЛЕЛЬНО?
1-я неделя
Приемка и обследование помещения
ТЗ, требования арендодателя, исходные данные
1–2-я недели
Планировочные и инженерные решения
Запрос цен, выбор материалов и оборудования
1–3-я недели
Согласования
Заказ позиций с длительной поставкой
2-я неделя
Демонтаж и подготовка
Мебель, вывеска, организационные процессы
2–4-я недели
Инженерные и черновые работы
Закупка чистовых материалов
4–6-я недели
Подготовка оснований и чистовая отделка
Изготовление торгового оборудования
6–7-я недели
Монтаж оборудования
Кассы, IT, видеонаблюдение
7–8-я недели
Проверка, замечания, уборка
Завоз товара, подготовка персонала
Важно: это схема последовательности, а не универсальный нормативный срок. Площадь сама по себе не определяет календарь: большее значение имеют исходное состояние, инженерные системы, требования ТЦ или собственника, объем ремонта и сроки поставок.
График открытия магазина от получения помещения до запуска — МИЦАР

Что определяет дату открытия: критический путь

Критический путь — это цепочка этапов, задержка любого из которых переносит весь проект. Для магазина она часто выглядит так:

ИСХОДНЫЕ ДАННЫЕ → РЕШЕНИЯ → СОГЛАСОВАНИЯ → ИНЖЕНЕРИЯ → ОСНОВАНИЯ → ОТДЕЛКА → ПРОВЕРКА → ЗАМЕЧАНИЯ → ОТКРЫТИЕ

До начала основных работ особенно важно проверить электрику в арендуемом помещении: нехватка мощности или необходимость переделки щита способны изменить и проект, и сроки запуска.
Если меняются планировка и инженерные сети, проектирование помещения лучше увязать с календарем ремонта до выхода на стройку. Иначе готовые участки приходится вскрывать и переделывать после получения новых решений.

Что можно делать параллельно?

Самый безопасный способ сократить общий срок — не ускорять технологию, а раньше запускать независимые процессы. Пока идет ремонт, заказчик может:
  • заказывать торговую мебель и вывеску;
  • закупать оборудование и позиции с длительной поставкой;
  • организовывать интернет, кассы и видеонаблюдение;
  • готовить товарный запас и персонал;
  • согласовывать организационные вопросы открытия.
Например, если мебель изготавливается четыре недели, заказывать ее после окончания отделки — значит почти гарантированно потерять дополнительный месяц. Но размеры и привязки должны быть определены заранее.

Где ускорять нельзя?

Есть этапы, которые нельзя безопасно «сжать» календарем: подготовку и высыхание оснований, скрытые работы, испытания инженерных систем и технологические паузы материалов.
Например, перед финишной отделкой важен не только календарь, но и фактическая влажность стен и пола. Попытка выиграть два дня на сыром основании может закончиться более долгой переделкой после открытия.

Что чаще всего сдвигает дату запуска?

Изменения после начала работ.

Перенос кассы, перегородки или оборудования тянет за собой электрику, отделку и иногда мебель.

Поздние исходные данные.

Подрядчик не может точно развести сети, если оборудование еще не выбрано.

Согласования и режим ТЦ.

Пропуска, ночные работы, отключения систем, техническая приемка и исполнительная документация требуют времени.

Долгие поставки.

Одна дверь, светильник, вентиляционная установка или нестандартная мебель могут стать критичнее самой отделки.

Скрытые дефекты.

После демонтажа могут обнаружиться слабая стяжка, старая проводка, влажность или поврежденные коммуникации.

Почему нельзя переносить срок с одного магазина на другой?

В практике МИЦАР есть ПВЗ площадью 200 м², где строительные работы были выполнены за 20 дней. Есть магазин площадью 120 м², где ремонт занял около месяца, и объект более 230 м² со сроком около двух месяцев.
Эти цифры показывают главное: площадь — только один фактор. На срок сильнее влияют исходное состояние, инженерия, объем демонтажа, требования торгового центра, приемка и поставки. Поэтому срок конкретного объекта корректно определять только после понимания состава работ.

Чек-лист заказчика перед фиксацией даты открытия

  1. Какие технические решения еще не приняты?
  2. Какие работы находятся на критическом пути?
  3. Что можно запустить параллельно уже сейчас?
  4. Какие материалы и оборудование имеют самый длинный срок поставки?
  5. Какие работы и документы требуют согласования?
  6. Что может обнаружиться после демонтажа?
  7. Сколько времени оставлено между окончанием ремонта и публичным открытием?
Быстрая проверка
Если в плане есть только одна дата «ремонт закончим 15 числа», это еще не календарь открытия. В нормальном графике видны этапы, зависимости, поставки, приемка и резерв перед запуском.

Какие требования учитывать при планировании?

Срок нельзя планировать отдельно от технологии работ. В зависимости от объекта могут применяться СП 71.13330.2017 по отделочным покрытиям, СП 118.13330.2022 по общественным зданиям, СП 256.1325800.2016 по электроустановкам общественных зданий и СП 1.13130.2020 по эвакуационным путям и выходам. Перед проектированием и выполнением работ используют актуальные редакции документов и требования конкретного здания или ТЦ.
Практический смысл простой: нормативные требования, испытания и технологические паузы нельзя отменить датой в календаре — их нужно учесть до фиксации дня открытия.

Главное: планируйте дату открытия, а не только ремонт

Срок запуска складывается из всей цепочки: получение помещения → проверка → решения → согласования → закупки → ремонт → оборудование → приемка → устранение замечаний → открытие.
Чем раньше определены исходные данные, критические решения и долгие поставки, тем меньше вероятность, что дату запуска придется переносить. Заказчику полезнее получить не обещание «сделаем быстро», а понятный график с зависимостями и контрольными точками.

Планируете ремонт магазина в Екатеринбурге?

МИЦАР выполняет ремонт и отделку коммерческих помещений в Екатеринбурге. До начала работ можно оценить исходное состояние помещения, определить объем, увязать инженерные и отделочные работы и составить последовательность этапов.
Для предварительного разговора достаточно плана помещения, фотографий, требований арендодателя и информации о будущем оборудовании. Сначала определяем состав и логику работ — после этого можно обоснованно обсуждать срок и стоимость.

Частые вопросы

Можно ли открыть магазин через месяц после получения помещения?

Иногда да: если помещение технически подходит, объем работ небольшой, решения уже приняты, оборудование доступно, а согласования не задерживают процесс. Но использовать месяц как универсальный срок нельзя.

Когда составлять календарный график?

Предварительный график — до начала ремонта. После обследования и демонтажа его уточняют с учетом фактического состояния помещения, поставок и согласований.

Об авторе

Статья подготовлена директором компании МИЦАР — Ханановым К.Р.
Опыт работы в сфере строительства и ремонта — более 15 лет. Специализация: ремонт коммерческих помещений, магазинов, офисов, торговых, производственных и административных объектов. Практический опыт включает обследование помещений, подготовку исходных данных, планирование этапов работ, составление смет и контроль качества ремонта.

Больше полезных материалов — в наших Telegram и VK!
Не останавливайтесь на одной статье! В наших сообществах мы публикуем подборки инструментов, обзоры материалов, практические советы и секреты мастеров, которые не попадают в блог.

👉 Подписывайтесь, чтобы всегда иметь под рукой экспертные советы:
Telegram: https://t.me/skmicar_ru
VK: https://vk.com/skmicar
Выбор и проверка помещения
