Техническое задание на ремонт магазина: как получить точную смету и избежать доплат.

Осмотр магазина перед составлением технического задания и сметы на ремонт
Для расчета ремонта магазина подрядчику недостаточно знать площадь помещения. Нужны план с размерами, фотографии текущего состояния, перечень функциональных зон, требования к отделке и инженерным системам, правила арендодателя, сроки и разделение поставок. Чем точнее зафиксирован объем работ, тем меньше оснований для изменения сметы после начала ремонта.
Предприниматель часто отправляет подрядчику короткий запрос: «Нужно отремонтировать магазин площадью 150 м². Рассчитайте стоимость под ключ».
Один подрядчик отвечает суммой 3 млн. рублей, второй — 4,5 млн, третий запрашивает проект и предлагает сначала осмотреть помещение. Заказчику кажется, что третий усложняет задачу, хотя именно его подход обычно позволяет получить наиболее обоснованный расчет.
Разница между предложениями возникает не только из-за цен. Подрядчики могли по-разному понять состав ремонта: один включил подготовку стен, замену электрики и вывоз отходов, другой посчитал только видимую чистовую отделку.
Чтобы сравнивать предложения, всем участникам нужно передать одинаковое техническое задание.

Почему смета на ремонт магазина увеличивается после начала работ

Смета меняется, когда до старта не были определены:
  • фактическое состояние стен, пола и потолка;
  • объем демонтажа;
  • планировка и расположение торгового оборудования;
  • требования к электрике, освещению и выделенной мощности;
  • перенос вентиляции, кондиционеров, воды и канализации;
  • правила проведения работ в торговом центре;
  • конкретные материалы и качество подготовки оснований;
  • границы ответственности заказчика, подрядчика и других исполнителей.
Например, позиция «покраска стен» может означать только нанесение краски на готовое основание. Но после осмотра выясняется, что старое покрытие отслаивается, стены имеют трещины и перепады, а отдельные участки повреждены после демонтажа мебели.
Тогда в смету дополнительно попадают очистка, ремонт основания, грунтование, шпаклевание и шлифование. Это не обязательно искусственное завышение стоимости: часть работ действительно могла отсутствовать в исходном запросе.
Главный принцип: фиксировать нужно не только желаемый внешний вид магазина, но и работы, необходимые для получения этого результата.

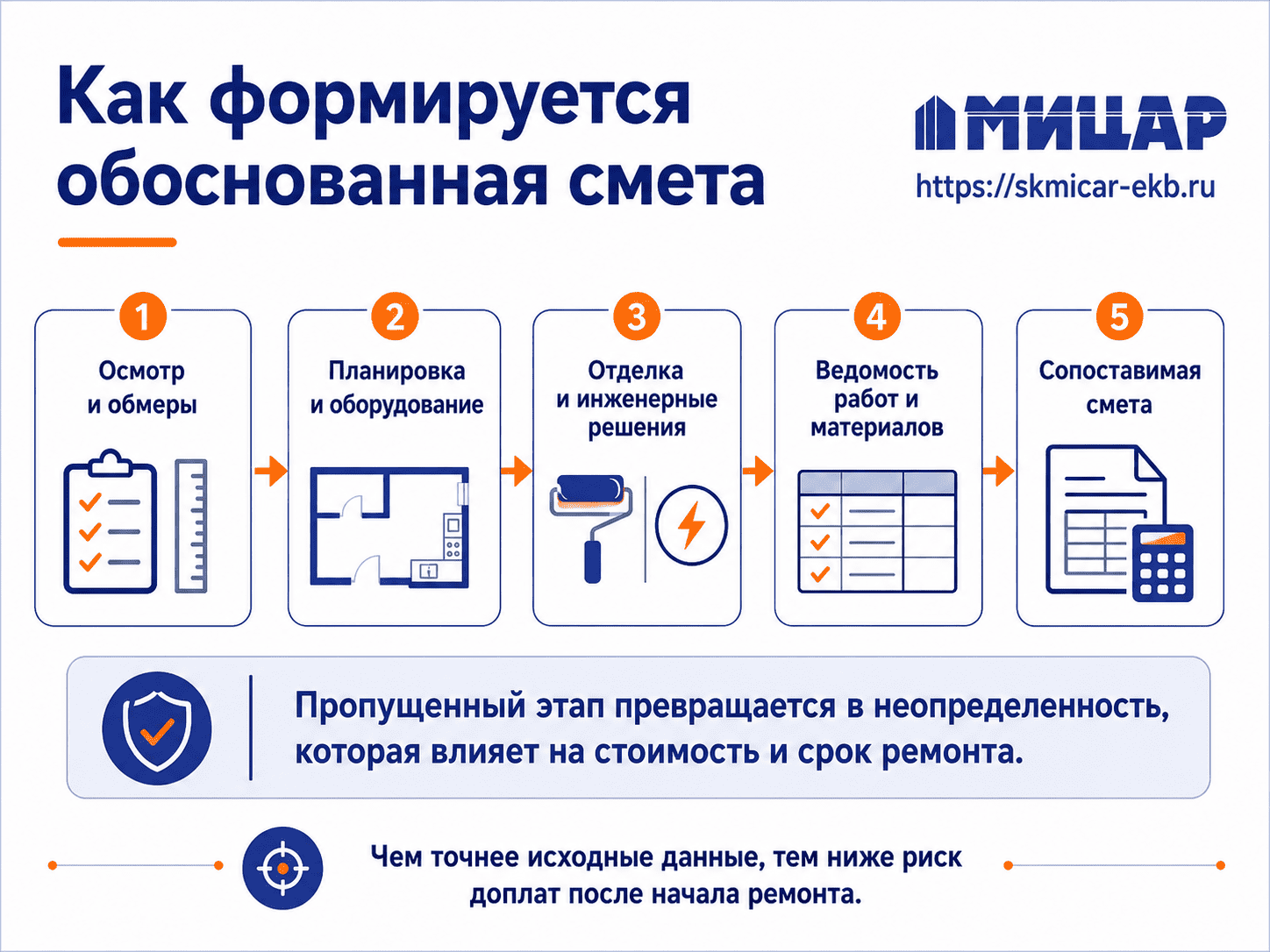

Этапы подготовки технического задания и сметы на ремонт магазина

Что включить в техническое задание на ремонт магазина

Техническое задание не обязательно должно быть сложным многостраничным документом. Для первичного расчета ремонта магазина подойдет структурированная таблица с приложенными планами, фотографиями и пояснениями.

1. Исходные сведения о помещении

Укажите:
  • адрес объекта;
  • площадь и высоту помещения;
  • расположение — торговый центр или отдельное здание;
  • формат точки — магазин, шоурум, салон, ПВЗ;
  • текущее состояние помещения;
  • дату передачи объекта;
  • планируемую дату открытия;
  • наличие действующего дизайн-проекта.
Важно уточнить, передается ли помещение без отделки, после предыдущего арендатора или с конструкциями, которые предполагается сохранить.

Торговое помещение до ремонта и подготовки сметы
Одинаковая площадь не означает одинаковую стоимость: объем демонтажа и подготовки зависит от фактического состояния объекта.

2. Планировка и функциональные зоны

К техническому заданию следует приложить план с размерами и обозначить:
  • входную и витринную зоны;
  • торговый зал;
  • кассу;
  • примерочные;
  • склад;
  • помещение персонала;
  • зону приема товара;
  • места установки мебели и оборудования;
  • направление движения покупателей и персонала.
Планировка влияет не только на перегородки. От нее зависят расположение розеток, светильников, вентиляционных решеток, кондиционеров, пожарных извещателей и слаботочных систем.

Когда меняются перегородки или инженерные сети, до составления окончательной сметы может потребоваться разработка проектной документации.

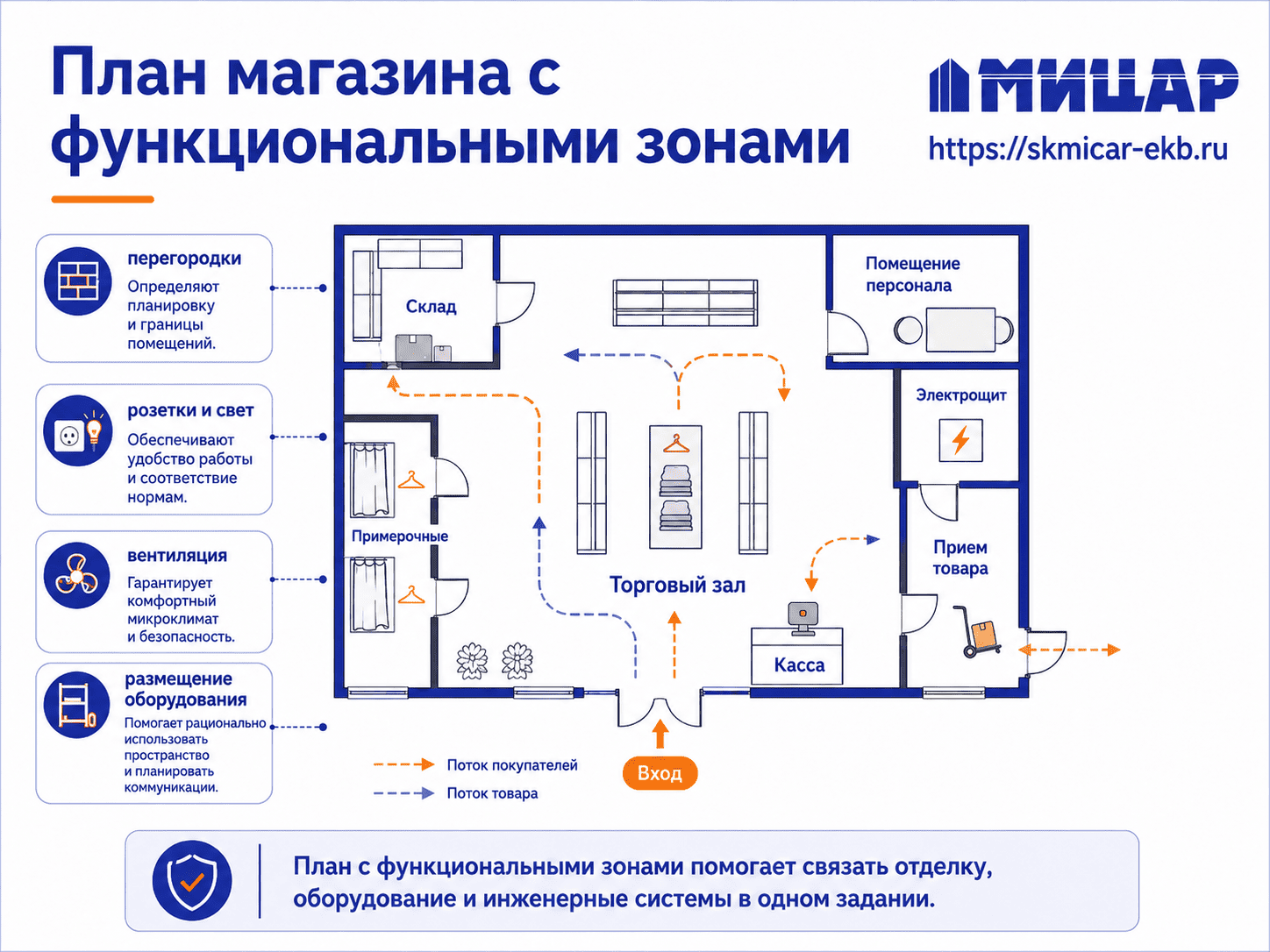

Пример плана магазина для технического задания на ремонт

3. Демонтаж и сохранение существующих конструкций

Фраза «демонтировать все лишнее» не определяет объем работ. Перечислите отдельно:
  • перегородки;
  • двери;
  • потолочные конструкции;
  • напольные покрытия;
  • облицовку стен;
  • старую электропроводку;
  • вентиляционные каналы;
  • сантехническое оборудование;
  • встроенную мебель;
  • вывески и рекламные элементы.
Рядом с каждой позицией желательно поставить отметку: демонтировать / сохранить / проверить возможность повторного использования.
Также необходимо определить:
  • кто отключает инженерные системы;
  • требуется ли ручной спуск отходов;
  • где разрешено временное складирование;
  • кто организует вывоз;
  • есть ли ограничения по шумным работам.
Такой подход помогает не оплачивать полный демонтаж элементов, которые можно безопасно оставить и включить в новый проект.

4. Требования к отделке

Для каждой поверхности укажите не общую формулировку, а ожидаемый результат.
ЭЛЕМЕНТ
ЧТО УКАЗАТЬ В ТЗ
Стены
Вид покрытия, цвет, требования к выравниванию
Пол
Материал, формат, направление раскладки, плинтус
Потолок
Открытый, подвесной, реечный или из ГКЛ
Перегородки
Материал, высота, звукоизоляция, отделка
Двери
Размер, материал, цвет, специальные требования
Витрина
Границы работ подрядчика и поставщика конструкции
Фраза «материалы среднего уровня» не подходит для сопоставления смет. Лучше указать производителя, коллекцию или технические характеристики и разрешить согласованный аналог.

5. Электрика и освещение

Для расчета электромонтажных работ понадобятся:
  • доступная электрическая мощность;
  • схема существующего щита;
  • перечень оборудования и его мощность;
  • количество розеток;
  • расположение кассового оборудования;
  • схема рабочего и декоративного освещения;
  • места подключения вывески, экранов и рекламы;
  • требования к аварийному освещению;
  • линии для кондиционеров, водонагревателя и другого оборудования.
Запрос «переделать электрику под магазин» не позволяет определить количество кабеля, линий, защитных аппаратов и состав щита.
До начала проектирования полезно проверить, соответствует ли существующий ввод будущей нагрузке.

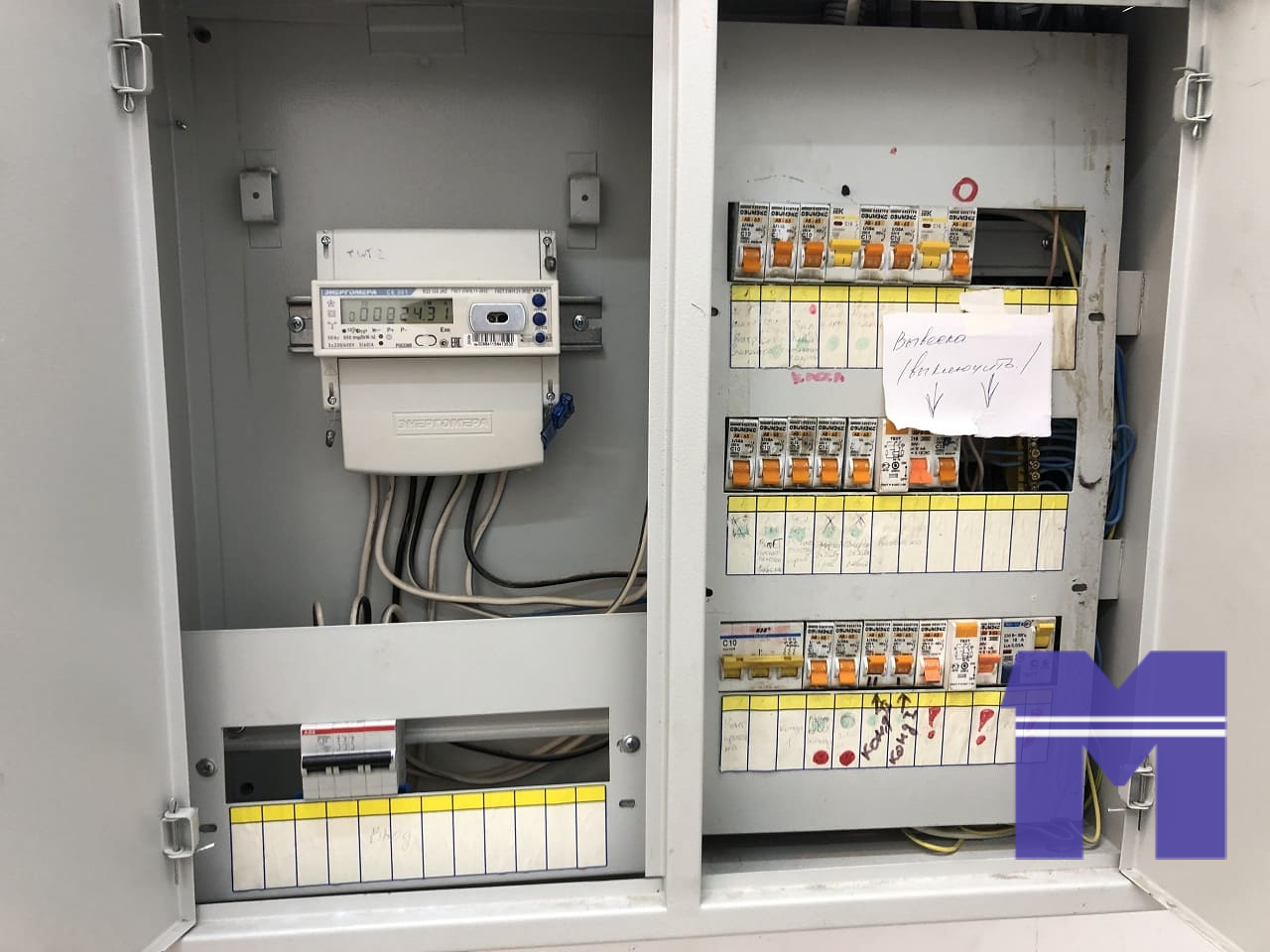

Электрощит магазина перед проектированием и ремонтом
Состав электромонтажных работ зависит от нагрузки и состояния существующих сетей, а не только от числа розеток.

6. Вентиляция, кондиционирование и сантехника

В техническом задании нужно указать:
  • существующие системы и доступные точки подключения;
  • количество и размещение кондиционеров;
  • необходимость переноса вентиляционных решеток;
  • расположение воды и канализации;
  • потребность в санузле, мойке или технической раковине;
  • оборудование с выделением тепла, влаги или запахов;
  • требования арендодателя к подключению систем.
Важно разделить работы подрядчика по ремонту, управляющей компании и специализированных организаций. Иначе одна и та же операция может быть не учтена никем либо включена сразу в несколько предложений.

7. Требования торгового центра или арендодателя

Для магазина в ТЦ следует приложить руководство арендатора и технические условия.
На стоимость и продолжительность могут повлиять:
  • ночной режим работ;
  • оформление пропусков;
  • ограниченные часы разгрузки;
  • защита общих зон;
  • согласование шумных операций;
  • платный вывоз отходов;
  • заявки на отключение инженерных систем;
  • обязательные испытания;
  • исполнительная документация;
  • порядок приемки помещения.
Это не второстепенные организационные вопросы. Например, ночной режим снижает эффективную продолжительность смены, а ожидание согласованного отключения может влиять на последовательность работ.

8. Материалы, оборудование и границы поставки

Разделите все позиции на три группы:
  1. Закупает подрядчик.
  2. Поставляет заказчик.
  3. Поставляет арендодатель, франчайзер или отдельная организация.
Для материалов заказчика дополнительно зафиксируйте:
  • точное наименование и количество;
  • срок поставки;
  • необходимый запас;
  • место разгрузки и хранения;
  • комплектность;
  • ответственность за задержку.
Фраза «все материалы предоставляет заказчик» не отвечает на вопрос, кто закупает крепеж, грунтовки, кабельные наконечники, профили, герметики и другие комплектующие.

Какие формулировки приводят к разночтениям в смете?

НЕОПРЕДЕЛЕННАЯ ФОРМУЛИРОВКА
КАК СФОРМУЛИРОВАТЬ ТОЧНЕЕ
Ремонт магазина под ключ
Перечислить демонтажные, строительные, инженерные и отделочные работы
Подготовить стены под покраску
Указать состояние основания и требуемое качество поверхности
Полностью заменить электрику
Приложить план оборудования, розеток, света и расчетных нагрузок
Использовать хорошие материалы
Назвать материал, характеристики или допустимые аналоги
Выполнить по дизайн-проекту
Приложить рабочие чертежи и ведомости
Учесть все необходимое
Зафиксировать состав сметы и порядок согласования неучтенных работ
Открыть магазин через месяц
Указать дату передачи помещения и обязательную дату готовности

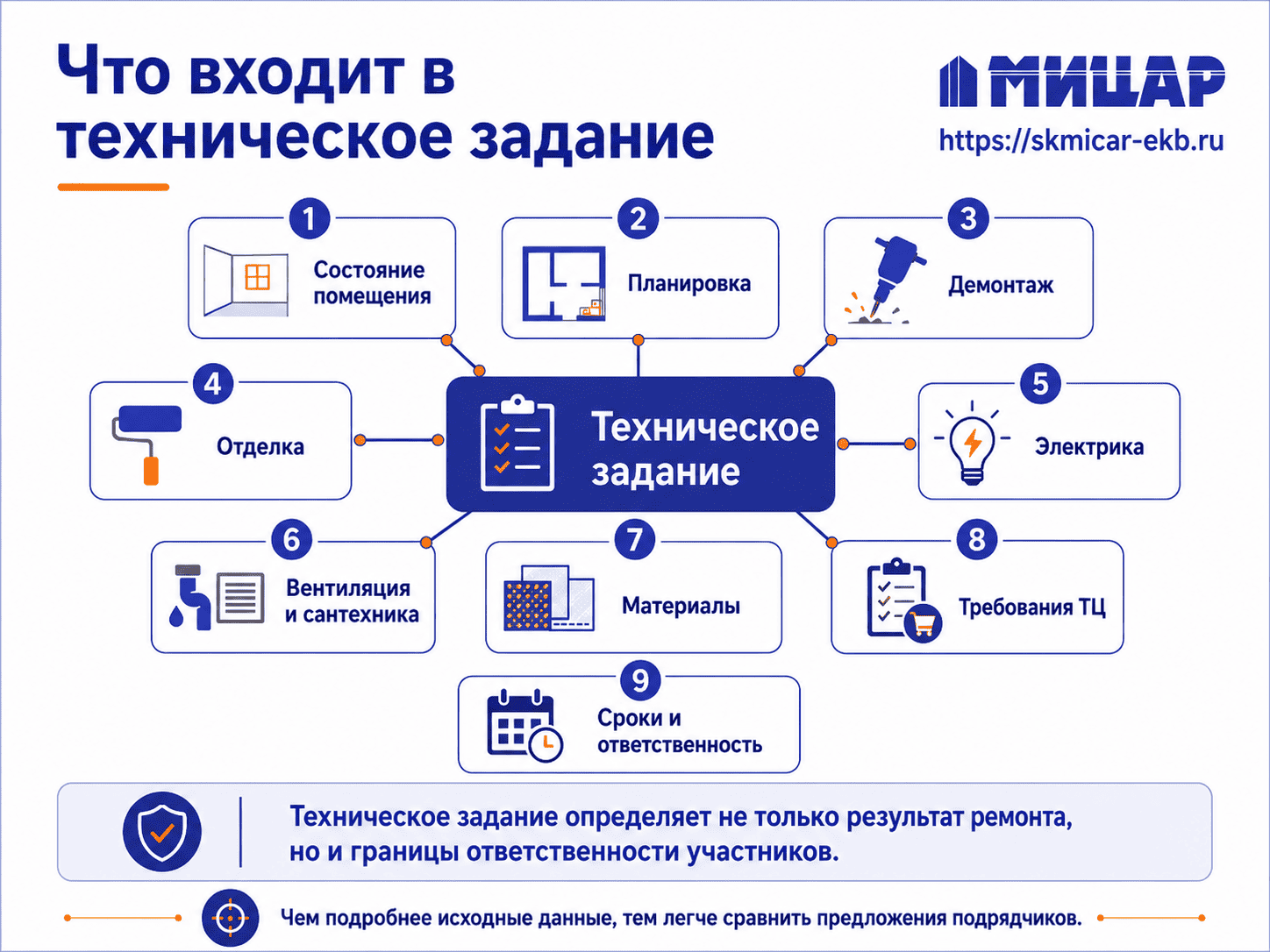

Состав технического задания на ремонт магазина

Минимальный комплект документов для расчета ремонта магазина

Перед отправкой запроса подрядчикам подготовьте:
  1. План помещения с размерами.
  2. Фотографии и обзорное видео.
  3. Перечень функциональных зон.
  4. Планируемую расстановку оборудования.
  5. Требования к стенам, полу и потолку.
  6. Схему электрики и освещения.
  7. Данные по вентиляции и сантехнике.
  8. Регламент арендодателя.
  9. Дату передачи помещения и дату открытия.
  10. Таблицу поставок заказчика и подрядчика.
  11. Перечень работ и элементов, которые не входят в расчет.
Скачать шаблон ТЗ в DOCX. Заполните исходные данные и направьте один документ всем подрядчикам, чтобы получить сопоставимые предложения

Когда смета может быть окончательной, а когда только предварительной?

Предварительная оценка возможна, если:

  • имеется только площадь и несколько фотографий;
  • не утверждена планировка;
  • отсутствует проект инженерных систем;
  • не выбраны материалы;
  • помещение еще занимает предыдущий арендатор;
  • невозможно проверить скрытые конструкции.
Такая оценка нужна для понимания порядка бюджета, но не должна восприниматься как окончательная договорная цена.

Детальная смета возможна, если:

  • помещение осмотрено и обмерено;
  • утверждены планировка и состав отделки;
  • определено состояние оснований;
  • известны инженерные нагрузки;
  • получены требования арендодателя;
  • согласованы материалы;
  • распределены поставки;
  • зафиксированы исключения и допущения.
Даже подробное ТЗ не позволяет заранее обнаружить каждый скрытый дефект. Поэтому в договоре следует отдельно определить порядок фиксации, оценки и согласования работ, необходимость которых объективно выявилась после демонтажа.

Как сравнивать предложения подрядчиков?

Чтобы получить точную смету на ремонт магазина и корректно сравнить предложения, отправьте всем участникам одинаковое техническое задание и проверьте:
  • совпадает ли состав работ;
  • учтена ли подготовка оснований;
  • включены ли инженерные разделы;
  • указаны ли марки и количество материалов;
  • посчитаны ли доставка, разгрузка и вывоз отходов;
  • учтены ли требования торгового центра;
  • определены ли сроки и этапы;
  • перечислены ли исключения;
  • предусмотрен ли порядок согласования дополнительных работ.
Самая низкая итоговая сумма не всегда является самым выгодным предложением. Иногда она означает, что часть обязательных операций вынесена за границы расчета.
После получения предложений можно перейти к материалу о проверке сметы и контроле ремонта подрядчика.

Вывод

Техническое задание нужно не для увеличения количества документов. Оно позволяет заказчику и подрядчику одинаково понимать будущий результат.
Для обоснованного расчета необходимо зафиксировать:
  • текущее состояние помещения;
  • планировку;
  • объем демонтажа;
  • требования к отделке;
  • инженерные решения;
  • правила арендодателя;
  • материалы;
  • сроки;
  • границы ответственности.
Чем меньше неопределенных формулировок остается до начала ремонта, тем легче сравнить предложения, согласовать договор и контролировать бюджет.
Компания МИЦАР может изучить план, фотографии и требования к помещению, провести осмотр объекта и подготовить смету на комплексный ремонт магазина в Екатеринбурге. Если данных для окончательного расчета недостаточно, мы укажем, какие решения необходимо принять до начала работ.
Нужен расчет ремонта магазина?
Отправьте план помещения, фотографии и исходные требования. Мы проверим, достаточно ли данных для расчета, при необходимости уточним недостающие решения и подготовим смету на комплексный ремонт.

Частые вопросы

Можно ли рассчитать ремонт магазина только по фотографиям?

По фотографиям можно определить ориентировочный состав работ и порядок бюджета. Для детальной сметы обычно нужны размеры, планировка, требования к отделке и инженерным системам, а также осмотр доступных конструкций.

Что делать, если дизайн-проект еще не готов?

Начать можно с обмерного плана, перечня зон, оборудования и требований к результату. После изучения данных подрядчик определит, какие работы можно рассчитать сразу, а для каких потребуются проектные решения.

Об авторе

Статья подготовлена директором компании МИЦАР — Ханановым К. Р.
Опыт работы в сфере строительства и ремонта — более 15 лет. Специализация: ремонт коммерческих помещений, магазинов, офисов, торговых площадей, производственных и административных объектов. Практический опыт включает обследование помещений, подготовку исходных данных для расчета, подбор ремонтных и инженерных решений, планирование этапов работ, проверку смет и контроль качества на объектах с действующей эксплуатацией.
Регион работы: Екатеринбург, Челябинск, Свердловская и Челябинская области.
Больше полезных материалов — в наших Telegram и VK!
Не останавливайтесь на одной статье! В наших сообществах мы публикуем подборки инструментов, обзоры материалов, практические советы и секреты мастеров, которые не попадают в блог.

👉 Подписывайтесь, чтобы всегда иметь под рукой экспертные советы:
Telegram: https://t.me/skmicar_ru
VK: https://vk.com/skmicar
Ремонт помещений
