Магазин в торговом центре или street retail: где сложнее и дороже делать ремонт?

Магазин в торговом центре и street retail с отдельным входом — сравнение помещений перед ремонтом
Помещение в торговом центре и street retail могут быть сопоставимы по площади и уровню будущей отделки, но требования к ремонту у них заметно отличаются.
В ТЦ основные сложности обычно связаны с согласованиями, режимом работ, логистикой, техническими условиями и приемкой. В street retail организационных ограничений чаще меньше, но выше риск дополнительных затрат из-за состояния инженерных систем, конструкций, фасада и входной группы.
Поэтому при выборе помещения важно сравнивать не только арендную ставку и стоимость ремонта за квадратный метр, а полную стоимость подготовки магазина к открытию — с учетом проектирования, инженерных работ, согласований, скрытых дефектов и возможной задержки запуска.

ТЦ или street retail: главное отличие в ремонте

ЧТО СРАВНИВАЕМ
МАГАЗИН В ТЦ
STREET RETAIL
Согласования
Обычно больше
Обычно меньше
Режим работ
Часто ограничен
Как правило свободнее
Доставка материалов
Пропуска, дебаркадер, грузовые лифты, временные окна
Обычно проще
Инженерные условия
Чаще заранее определены ТУ
Нужно тщательно проверять
Пожарные системы
Связаны с общими системами ТЦ
Зависят от здания и помещения
Скрытые дефекты
Обычно меньше в современных объектах
Риск выше в старом фонде
Основной риск бюджета
Организация и требования ТЦ
Состояние помещения и инженерии
Практически разница выглядит так: в ТЦ чаще приходится доплачивать за сложность организации ремонта, а в street retail — за устранение проблем самого помещения.

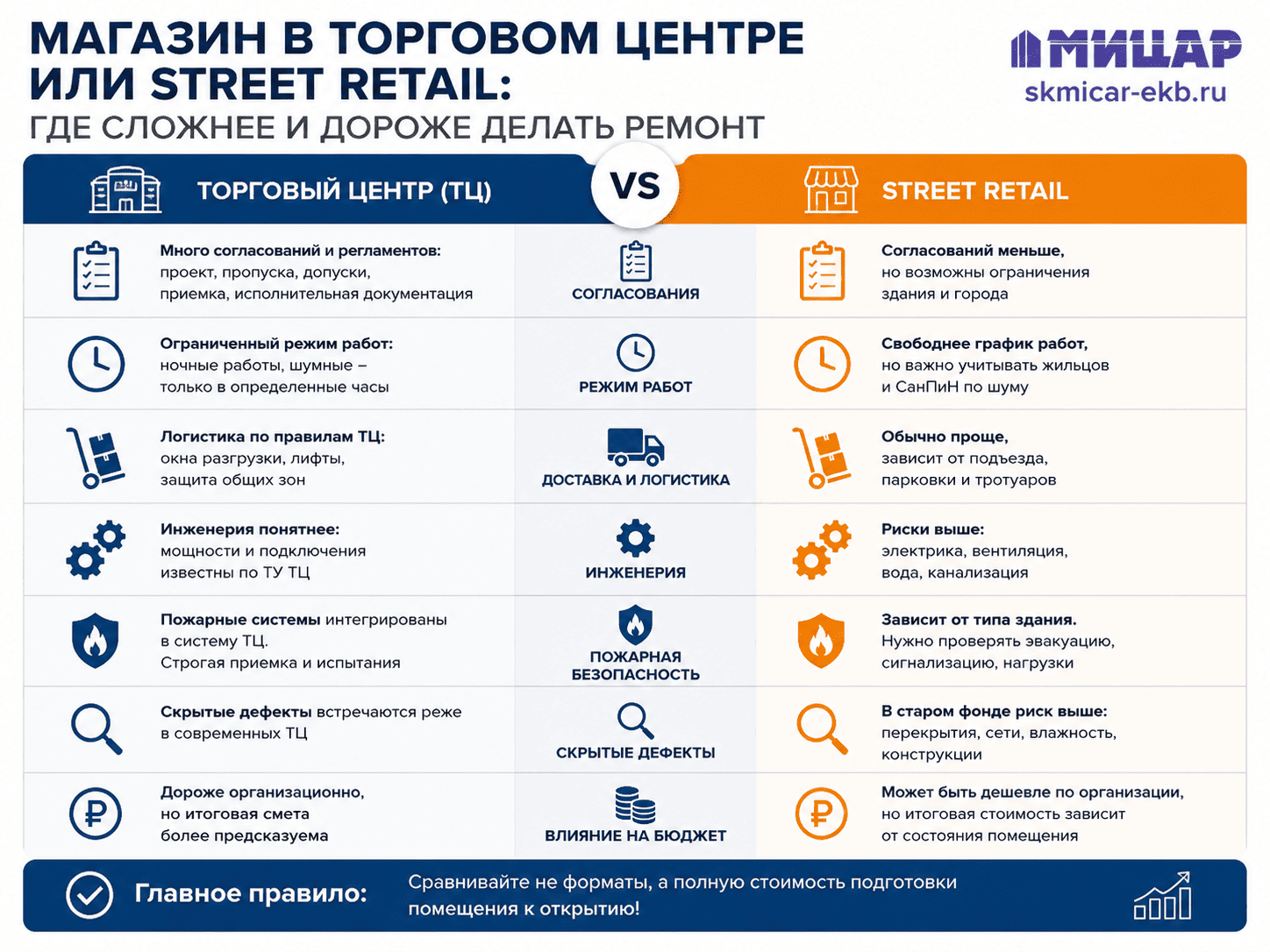

Сравнение ремонта магазина в торговом центре и street retail по согласованиям, инженерии, режиму работ и бюджету

Почему ремонт магазина в ТЦ сложнее?

Главная особенность торгового центра — подрядчик работает внутри действующего объекта и должен учитывать не только проект магазина, но и регламент конкретного ТЦ.
На стоимость и сроки могут влиять:
  • согласование проекта;
  • оформление пропусков;
  • время допуска подрядчиков;
  • ограничения на шумные и пыльные работы;
  • окна для разгрузки материалов;
  • использование грузовых лифтов;
  • защита общих зон;
  • заявки на отключение инженерных систем;
  • испытания после монтажа;
  • исполнительная документация;
  • порядок технической приемки.
Важно: общего федерального требования ремонтировать магазины в ТЦ только ночью нет. Такой режим устанавливает конкретный торговый центр.
Но если днем нельзя шуметь, демонтировать конструкции или перемещать материалы через торговые галереи, часть работ действительно приходится переносить на ночь. Эффективное рабочее время сокращается, а организация ремонта становится дороже.

Технические условия — до окончательной планировки

Технические условия и регламент ТЦ лучше получить до утверждения окончательной планировки и заказа торгового оборудования. Если требования по электрике, вентиляции, пожарным системам или потолочному пространству выясняются позже, приходится менять уже согласованные решения.
Для сложного объекта проектную часть стоит увязать с требованиями арендодателя до выхода на стройку. Проектирование коммерческих помещений — МИЦАР.

Из практики МИЦАР

При ремонте фирменного магазина HONOR площадью 68 м² в ТЦ «Алмаз» строительно-отделочные работы выполнялись ночью с соблюдением регламентов действующего торгового комплекса.
Кейс МИЦАР: HONOR в ТЦ «Алмаз»
На другом объекте — магазине в ТЦ «Гринвич» в Екатеринбурге площадью более 230 м² — кроме самого ремонта требовалось выполнить испытания инженерных систем и подготовить исполнительную документацию для приемки.
Кейс МИЦАР: магазин в ТЦ «Гринвич»
Это хороший пример того, почему ремонт в ТЦ нельзя оценивать только по количеству квадратных метров.

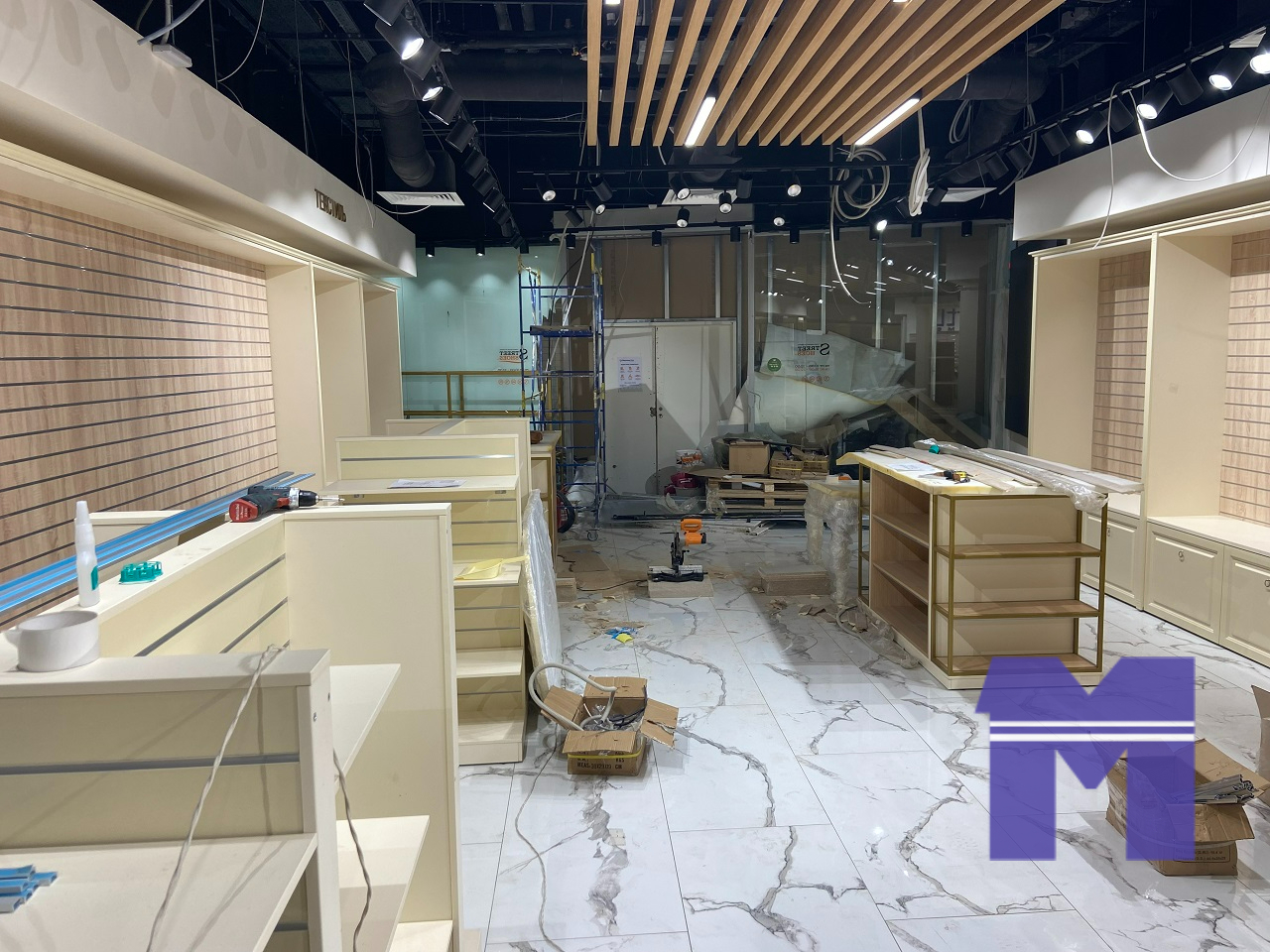

Ремонт магазина в торговом центре в процессе работ
Ремонт магазина в торговом центре в процессе работ

Окончание ремонта и допуск к открытию — не одна дата

В ТЦ завершенная отделка еще не означает, что магазин можно открыть. В календарном графике лучше разделять три контрольные точки:
  1. Завершение строительно-монтажных работ;
  2. Сдача помещения технической службе ТЦ и устранение замечаний;
  3. Получение допуска к открытию.
Если приемка оставлена «на последний день», даже небольшие замечания по инженерии или исполнительной документации способны сдвинуть открытие.
Полную последовательность от передачи помещения до запуска смотрите в материале «Сколько времени занимает открытие магазина».

В чем преимущество помещения в ТЦ?

Парадоксально, но более сложный организационно объект иногда оказывается проще для расчета бюджета.
В современном ТЦ арендатор обычно получает технические условия, где определены:
  • доступная электрическая мощность;
  • точки подключения вентиляции;
  • вода и канализация;
  • требования к кондиционированию;
  • пожарные системы;
  • требования к витрине и вывеске.
То есть ограничений много, но они хотя бы известны заранее. Если получить руководство арендатора и технические условия до расчета сметы, подрядчик сможет учесть значительную часть дополнительных затрат еще до начала ремонта.

Почему street retail может неожиданно оказаться дороже?

Отдельный вход с улицы, отсутствие пропусков и свободная доставка создают впечатление, что street retail ремонтировать дешевле. Для нового здания это действительно часто так.
Но если помещение находится на первом этаже старого жилого или административного здания, основные риски скрываются не в организации работ, а в техническом состоянии объекта.
Перед арендой особенно важно проверить:
  • фактически выделенную электрическую мощность;
  • ввод и электрощит;
  • состояние проводки;
  • вентиляцию и возможность устройства вытяжки;
  • воду и канализацию;
  • состояние стяжки;
  • трещины стен;
  • подтеки и сырость;
  • наружные стены и промерзание;
  • входную группу и фасад.
Например, недостаток электрической мощности может потребовать изменения проекта магазина или даже сделать невозможным подключение запланированного оборудования.

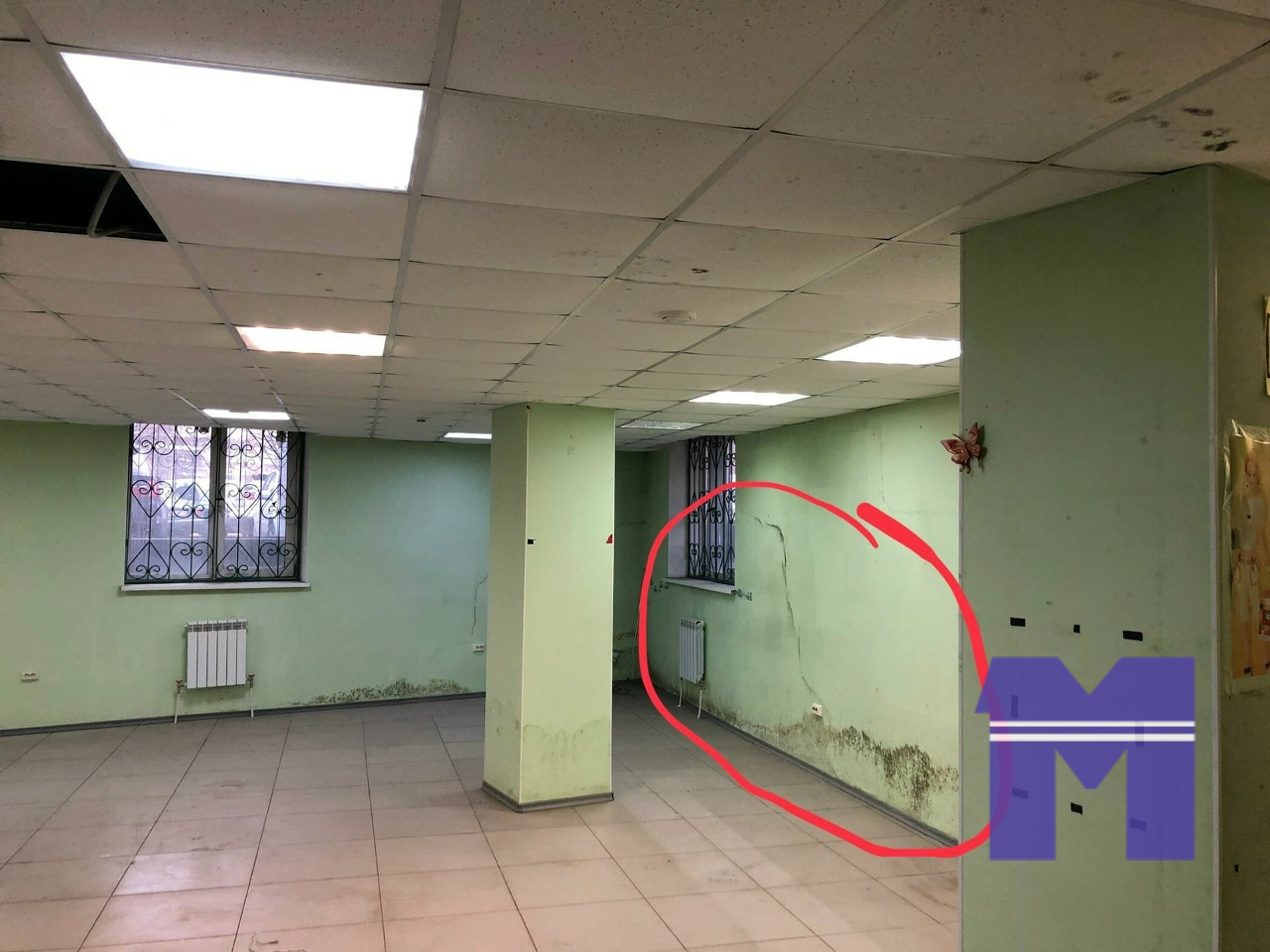

Дефекты помещения street retail перед ремонтом и подписанием аренды
Реальный дефект помещения

Ответственность собственника и арендатора лучше разделить заранее

Для street retail в договоре стоит отдельно зафиксировать, кто отвечает за протечки кровли, общедомовые сети, фасад и входную группу, вводной кабель и дефекты конструкций, существовавшие до передачи помещения.
Формулировка «ремонт выполняется силами арендатора» слишком общая: без разграничения ответственности часть затрат на само здание может неожиданно перейти на арендатора.

Какие нормы учитывать при ремонте магазина?

Нормативные требования зависят от здания и состава работ, поэтому применять их нужно к конкретному проекту. Ниже — основные документы, актуальность которых проверена на сентябрь 2026:
  • СП 118.13330.2022 «Общественные здания и сооружения» — требования к общественным зданиям и помещениям; на сентябрь 2026 года применяется с актуальными изменениями.
  • СП 54.13330.2022 «Здания жилые многоквартирные» — дополнительно важен, если street retail расположен в многоквартирном доме.
  • СП 256.1325800.2016 — проектирование и монтаж электроустановок жилых и общественных зданий.
  • СП 60.13330.2020 — отопление, вентиляция и кондиционирование воздуха.
  • СП 1.13130.2020 — эвакуационные пути и выходы.
  • СП 484.1311500.2020 — системы пожарной сигнализации и автоматизация противопожарной защиты.
  • СанПиН 1.2.3685-21 — санитарные требования, в том числе нормирование шума для помещений рядом с жильем.
Практический смысл нормативов: изменение планировки, электрики, вентиляции или противопожарных систем нельзя рассматривать как обычную косметическую отделку.

Что проверить, чтобы сравнить два помещения до аренды?

Чтобы сравнить ТЦ и street retail не только по арендной ставке, а по реальной стоимости подготовки к открытию, проверьте:
  1. Выделенную электрическую мощность и ограничения по подключению оборудования.
  2. Возможности вентиляции, кондиционирования, водоснабжения и канализации.
  3. Состояние конструкций и существующих инженерных сетей.
  4. Регламент и допустимое время ремонтных, шумных и пыльных работ.
  5. Условия доставки материалов и вывоза строительных отходов.
  6. Требования к фасаду, витрине, вывеске и входной группе.
  7. Ответственность собственника за инженерные сети, конструкции, протечки и существующие дефекты.
  8. Порядок технической приемки помещения и получения допуска к открытию.
Для ТЦ ключевыми будут руководство арендатора и технические условия. Для street retail — результаты осмотра конструкций и инженерных сетей.
Помещение выбрано? Следующий этап — собрать исходные данные для расчета и составить техническое задание. Техническое задание на ремонт магазина: что передать подрядчику
Не менее важно исходное состояние самого помещения: shell & core, white box или объект после предыдущего арендатора. От этого зависит объем демонтажа, инженерных переделок и подготовительных работ.

Так что в итоге дешевле?

Однозначного победителя нет.
Современный street retail в хорошем техническом состоянии обычно проще и дешевле организовать, потому что меньше внутренних регламентов и ограничений.
Магазин в ТЦ чаще дороже организационно, особенно при ночных работах, сложной логистике и строгой процедуре приемки.
Но старый street retail может оказаться самым дорогим вариантом, если после аренды обнаружатся проблемы с электрикой, вентиляцией, влажностью, полами или конструкциями.
Считать нужно полную стоимость: аренда + проектирование + ремонт + инженерные переделки + согласования + организационные расходы + риск задержки открытия.

Частые вопросы

Где ремонт обычно можно начать быстрее?

В технически исправном street retail подрядчик часто выходит на объект быстрее. В ТЦ старт могут задерживать проекты, согласования и допуски. Но старое помещение с дефектными сетями способно потребовать более длительной подготовки, чем готовый блок в современном ТЦ.

Обязательно ли ремонтировать магазин в ТЦ ночью?

Нет. Общего требования выполнять ремонт только ночью нет. Режим устанавливает конкретный торговый центр. Но шумные, пыльные и мешающие посетителям работы действительно часто разрешают только вне времени работы комплекса.

Можно ли сравнить два помещения только по смете на отделку?

Нет. Если в одном помещении уже есть достаточная электрическая мощность, подходящая вентиляция и исправные основания, а во втором требуется их переделка, одинаковая цена отделочных работ ничего не говорит о полной стоимости открытия.

Вывод

При выборе между магазином в ТЦ и street retail сначала оценивайте не будущий дизайн, а ограничения помещения.
Для ТЦ главное — регламент, график работ, логистика, технические условия и процедура приемки.
Для street retail — состояние здания, электрическая мощность, вентиляция, коммуникации и скрытые дефекты.
Если помещение еще не арендовано, технический осмотр способен выявить расходы, которые невозможно увидеть по площади и арендной ставке.
Если помещение уже выбрано, МИЦАР может оценить состояние объекта, определить состав работ и подготовить смету на ремонт коммерческого помещения в Екатеринбурге. Ремонт и отделка коммерческих помещений — МИЦАР

Об авторе

Статья подготовлена директором компании МИЦАР — Ханановым К.Р.
Опыт работы в сфере строительства и ремонта — более 15 лет. Специализация: ремонт коммерческих помещений, магазинов, офисов, торговых площадей, производственных и административных объектов.
Практический опыт включает обследование помещений, подготовку исходных данных для расчета, подбор ремонтных и инженерных решений, планирование этапов работ и контроль качества на объектах с действующей эксплуатацией. Регион работы: Екатеринбург, Челябинск, Свердловская и Челябинская области.
Выбор и проверка помещения
